摘 要 在市场策略和竞争淘汰机制的驱动下,为确保中国电信承接原联通经营的CDMA业务及网络能够不受技术限制实现长远健康的发展,有必要对现网设备厂家格局进行优化。本文对中国电信承接CDMA网后完成的替换割接经验进行系统的总结和改进。
1 引言
2008年10月中国电信顺利承接了原由中国联通经营的CDMA业务及网络,在原CDMA2000网络中,北美设备厂商的无线设备市场占有率远大于国内设备供应商。但随着国内CDMA设备供应商的崛起,国产设备不仅性能先进、集成度高,而且造价低,这在激烈的市场竞争中优势非常明显,同时北美设备CDMA厂商由于战略转型,对CDMA的后续投入明显减少,甚至已不再提供新设备和原设备的维护升级,无线设备接口不开放,使网络向3G升级时不能确保有效的支持,这都给运营商的后续选择带来困扰 [1] [2]。
为确保市场发展不受技术限制,有必要考虑对现网设备厂家格局进行优化,逐步减少乃至淘汰对后续发展不利的设备厂家。由于设备替换牵涉面较广,对网络影响较大,因此设备替换的规划和实施策略应根据目前情况和未来发展需求统筹考虑。本文通过对中国电信承接CDMA网后完成的替换割接经验的总结和改进,使之能广泛地推广到今后CDMA无线网络的替换割接中。
2 替换割接策略
为避免网络割接后对网络质量带来较大的冲击,割接工作需对现网充分了解的基础上,制定详细可行的替换实施方案的情况后再进行。替换割接方式大致上分三种类:一是分片替换,这种方式替换灵活,可以成批替换也可以单基站替换,适用于大规模的基站替换;二是一次性替换,这种方式必须在一个晚上全部操作完成,所以一次性投入的人力较大,且风险性也大,对现场条件要求高,机房要有足够的面积,适用于网络规模较小的区域;三是共站并网运行方案,由于新建基站和原基站共站址,对机房条件要求比较高,要求机房有足够的空间,需要另外架设一套天馈设备或者利用原有双极化天线的特点,用共分器,将分极天线的其中一个分天线割接到新系统上运行,前种方式投入较大,后种方式由于改变原有天线系统的极化方式,减少了一个极化方向,相对地降低分极增益,所以对网络质量影响较大。在替换方式的选择上要视具体地区具体情况统筹考虑规划。综合考虑基站规模分布和安全因素,一般采用分片原址替换的方式。在原址上进行设备替换,原有的网络参数、网络格局、优化成果可以基本保留,替换实施时相对容易控制网络质量。
2.1 设备替换原则
(1)为了稳妥,先在某个相对单纯的某个郊县进行区域性试验割接,然后再进行大范围割接。
(2)机房条件允许的情况下,优先考虑采用异位替换,提前在机房空余位置安装无线设备,以缩短网络中断时间,减小对在网用户的影响。
(3)机房空间不足,则考虑原位替换,在拆除原机柜后在原位安装新基站。由于拆除原有设备会中断替换片区的全部业务,这就要求准备工作要充分,在割接当晚完成搬运、安装、测试、调试、割接工作。
2.2 割接原则
(1)先中心城市,后边缘区域的顺序进行BTS设备的替换割接次序,以减少重复搬迁的工作量、资源浪费和搬迁对网络带来的负面影响。
(2)采用分区域集中成片式割接,尽量缩短割接时间,保障网络安全,主城区、县城区原则上分别在晚上一次性进行割接。
(3)尽可能只替换CDMA主设备,原基站的天线、馈线、电源、传输等配套设施利旧,保证原参数不变,保持原网络的无线覆盖性能,提高搬迁效率。
(4)保持原有BSC边界或同一城区的BSC合并,以减少网络边界,改善网络性能,降低维护成本。
(5)割接工程同时存在扩容新建时,遵循先割接,再扩容,后新建的原则。
2.3 替换割接流程
替换割接是一个非常细致和繁琐的工作,各个环节相辅相成,其过程可分为四个阶段:
1)勘查设计阶段
现场勘查设计是一个既基础又重要的阶段。由于替换工程情况复杂多变,所以查勘工作的细致程度决定着设计方案的质量,设计的方案则直接影响工程实施的进度情况。
2)割接计划制定阶段
根据前期收集的数据,进行数据核对、资源申请,制定割接计划书,做好时间点、割接人员、流程、方法等的安排,保证割接过程有条不紊地进行。
3)工程实施阶段
按照割接计划内容有步骤得完成BSC/BTS等硬件设备的替换安装、调试测试和割接入网等工作。
4)网络优化阶段
在割接完成后,还需要相关部门对割接区域进行CQT、DT 测试及计费验证测试等工作,同时,优化部门在割接完成后要对网络及时进行优化工作。以保证替换后的网络质量不低于现网的网络质量。主要测试内容如表1所示。
表1 考核指标表
注:MOS值测试用于1X语音业务测试。
具体替换割接流程如图1所示。

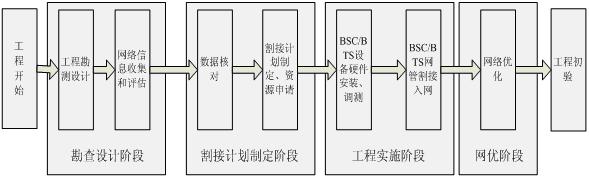

图1 替换割接流程图
3 需要注意的问题
替换割接的目的是为了保证网络的长远发展,包括网络建设维护成本的下降,网络质量和业务能力的提升。由于运营中的网络存在着大量的网上用户,所以在替换割接过程中也存在着很大的风险,如果在替换割接过程中,网络质量发生大的波动,使用户感知度大幅度下降,这将影响运营商的品牌,并给市场发展带来损失。所以替换割接过程中需要注意以下几个问题,以确保网络质量的稳定。
(1)替换割接前准备充分。在确定了基站的替换方式的同时,还要明确每个站点替换的具体操作步骤,做到心中有数,万无一失。由于涉及到不同厂家的设备,其工作性能、安装方式和验收规范方面都有区别,需要提前准备物料。
(2)替换割接周期尽可能地短。CDMA网络采用了软切换以降低掉话率,无线网络替换割接过程中,始终存在着临时性的暂态异厂家边界。由于CDMA网络采用了软切换以降低掉话率,而这种边界却难以采用软切换技术,必然使掉话率上升,网络质量下降。技术上目前尚无有效的处理办法。所以,只有通过加大替换批量来尽可能缩短替换割接周期。替换批量越大,替换批次就越少,那么替换割接周期就短。对于替换批量的大小,不仅要受限于人力资源,还和暂态异厂家边界的划分相关。
(3)替换割接中断时间需要短。虽然替换割接安排在深夜,但仍有一些零星的话务量。如果网络中断时间长,那必然影响用户通信。
(4)制定完备的应急预案。应急预案是为了降低网络替换割接的风险,以保证网络的安全运行。例如无法在客户规定时间点以前完成割接任务或解决割接中遇到的问题,则需通报替换指挥部,将原有系统倒回。
4 结束语
基站替换操作涉及到不同厂家的设备和交换、传输、电源等不同专业的分工,流程复杂,风险较大,只有提前做好准备工作,多方人员共同协作和努力,才能在一定程度上降低风险系数,保障网络安全。中国电信承接CDMA无线网络后,成功地完成了数次替换割接工程,这将为后续的替换割接积累了丰富的经验。
参考文献
[1]朱东照,郭泰荣,齐永兴.“间隔式保覆盖替换割接技术研究与应用”,移动通信MOBILE COMMUNICATIONS 2009年,第03期
[2]万俊青.“并购CDMA后无线网络规划建设思路探讨”移动通信,2008.03
顶一下
(0)
0%
踩一下
(0)
0%
版权声明:因本文均来自于网络,如果有版权方面侵犯,请及时联系本站删除.
